投产进行时 | 万事俱备,只欠东风

  • 日期:2021-09-30
  • 浏览次数:388

9月27日, 在张建军和项目的协调下,负责送出工程总承包的漯河汇力实业集团一把手带队,双方现场商量线路施工方案。

受持续降雨等多种因素影响,漯河垃圾焚烧发电项目7公里的送出线路,一半都积水严重,施工陷入了困境,以至于成了制约项目投产的卡脖子工程。眼看着项目投产万事俱备,只欠送出工程这把东风,漯河垃圾焚烧发电项目总经理张建军心急如焚。

“我们要先打围堰抽排水,再用预制板、钢板铺平进场道路,同时改用灌注桩施工工艺,基础施工和架线组塔同步进行。”同在现场协调的漯河项目副总经理宋国锋介绍说,“我们争取10月20日左右实现线路贯通”。

“所有努力的目标都是争取100分,没有完成就是0分。”在追求完美的张建军看来,虽然厂外送出线路不可控因素较多,但是没有中间分。

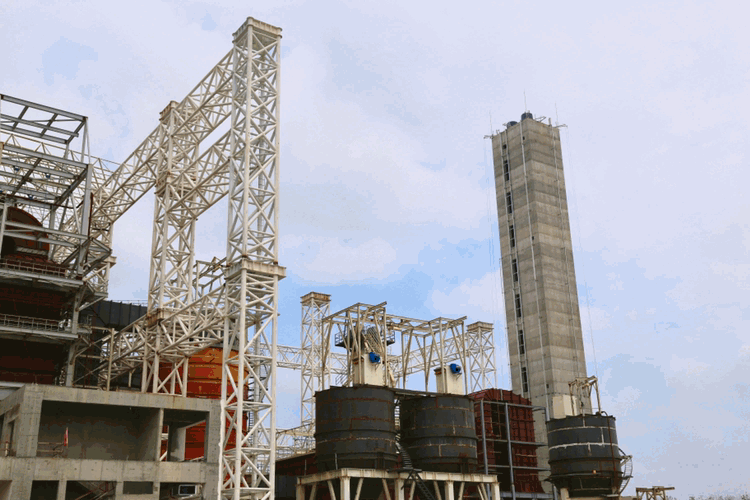

而在厂内,土建、安装都基本完成了85%以上,处在收尾阶段,装修装饰正在进行中。“目前正在进行烟气净化系统公用设备的安装调试,准备月底完成1号炉的吹管。”漯河垃圾焚烧发电项目工程部副主任康田介绍。

为了项目尽快投产,漯河项目采取了倒排工期、晚上加班、小雨不停工、督促施工方增加人员及设备等措施,千万百计抢进度、赶工期,提前18天完成余热锅炉平台封顶层三层浇筑,提前11天完成1号锅炉水压试验,提前5天完成垃圾池结构到顶。

“目前,我们的生产准备人员已经基本到位。”宋国锋介绍,经过在鹤壁项目为期4个月的培训学习,50多名生产准备人员按照4班3倒,全面参与安装调试,尽快熟悉现场情况。

9月23日,漯河垃圾焚烧发电项目第一车垃圾入池。“我们的垃圾量还是比较有保障的。”张建军介绍,漯河市主城区每天有1200吨左右的垃圾,加上舞阳市和临颍县可拓展的垃圾,以及项目背靠近60万吨左右的垃圾填埋场,项目投产后达到设计日处理垃圾1500吨的规模不是问题。

“我们还是要尽可能地按照节点计划,争取实现项目早日投产。”张建军表示。
