投产进行时 | 解决两个问题,这个项目投产前景看好!

  • 日期:2021-09-29
  • 浏览次数:336

“还有两个问题需要协调解决。” 9月26日,秦文永如是说。

眼瞅着国庆将至,距离西平垃圾焚烧发电项目投产的时间越来越近了,项目总经理秦文永也越来越忙了。虽然大的问题只有两个,但需要跑的地方却很多,需要协调的环节也很多。

说起西平项目,秦文永很是感概。从2018年6月7日开始跑的西平垃圾焚烧发电项目,是秦文永从零起步干的第一个项目。尽管在电力领域有数十年的工作经验,但像这样从市场开拓、基建到投产完整干下来还是第一次,硬生生地将一片果园地变成了一座漂亮的现代化厂房。

目前制约西平项目投产的两个问题,一个是购售电协议的手续办理问题,另一个则是烟气净化设备的到货及安装问题。目前均在积极协调、办理中。

“我们一方面要求安装单位24小时不停歇、抢进度,同时也做好了自己动手现场生产焊接配件的准备,确保10月底前能完成两台炉的投产。”秦文永说。同时,西平项目也在争取化不利为有利,尽快协调落实飞灰填埋场地。

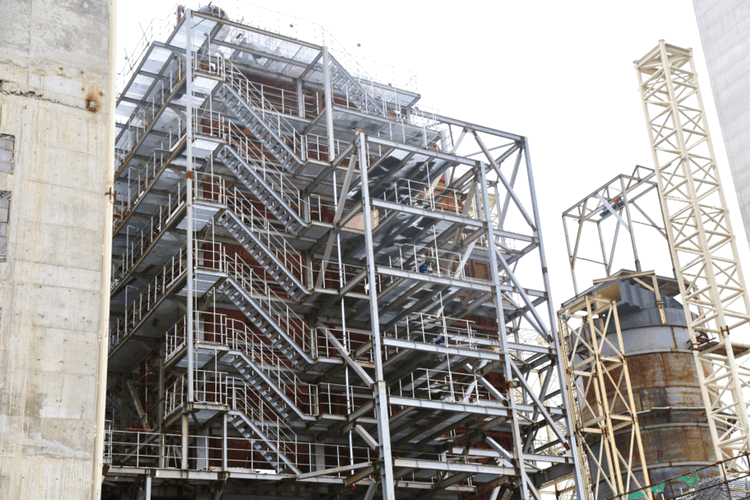

“整个厂区每天有300多人在施工,其中项目土建还有一点尾工,安装的话除了烟气净化设备部分也基本完成,装饰装修正在进行。”在项目现场,西平项目执行经理张海涛详细介绍了项目的投产准备情况。

为了保证项目进度,西平项目抽调了工程部锅炉、土建、电气等8名专工,全部下沉到乙方班组担任班组长或技术员,现场监督指导。同时,西平项目还每天早晚组织两次碰头会,便于掌握施工进度并及时纠偏。

“最关键的,是我们从开始就采取了先干基础、再干框架的策略。”张海涛介绍,因为早期建筑物基础和设备基础施工同步进行,虽然工程进度看起来慢了一些,但是为后期设备安装创造了条件,大幅减少了交叉作业。

据秦文永介绍,西平项目自2020年3月份开工建设,截至9月底,项目的有效工期只有12个月。目前项目建设基本接近尾声,已经到了最后投产冲刺阶段。

目前,西平项目1号炉已经完成水压试验、烘煮炉等工作,具备启动条件。2号炉也完成了水压试验,正在进行煮炉。倒送电试验则计划在9月30日前完成。

“除了西平县保守估计的每天500吨垃圾外,我们还争取到了白云纸业每天200吨的垃圾量,再加上原来的100万吨填埋垃圾,基本上可以实现投产即达产。”秦文永说。

同时,西平项目还与附近的鲁洲生物科技有限公司初步达成了日供应蒸汽7000吨左右的协议,相当于一顿垃圾处理费能多增加收入30多块钱,热电联产相比只发电能实现年增收1000万元左右。
