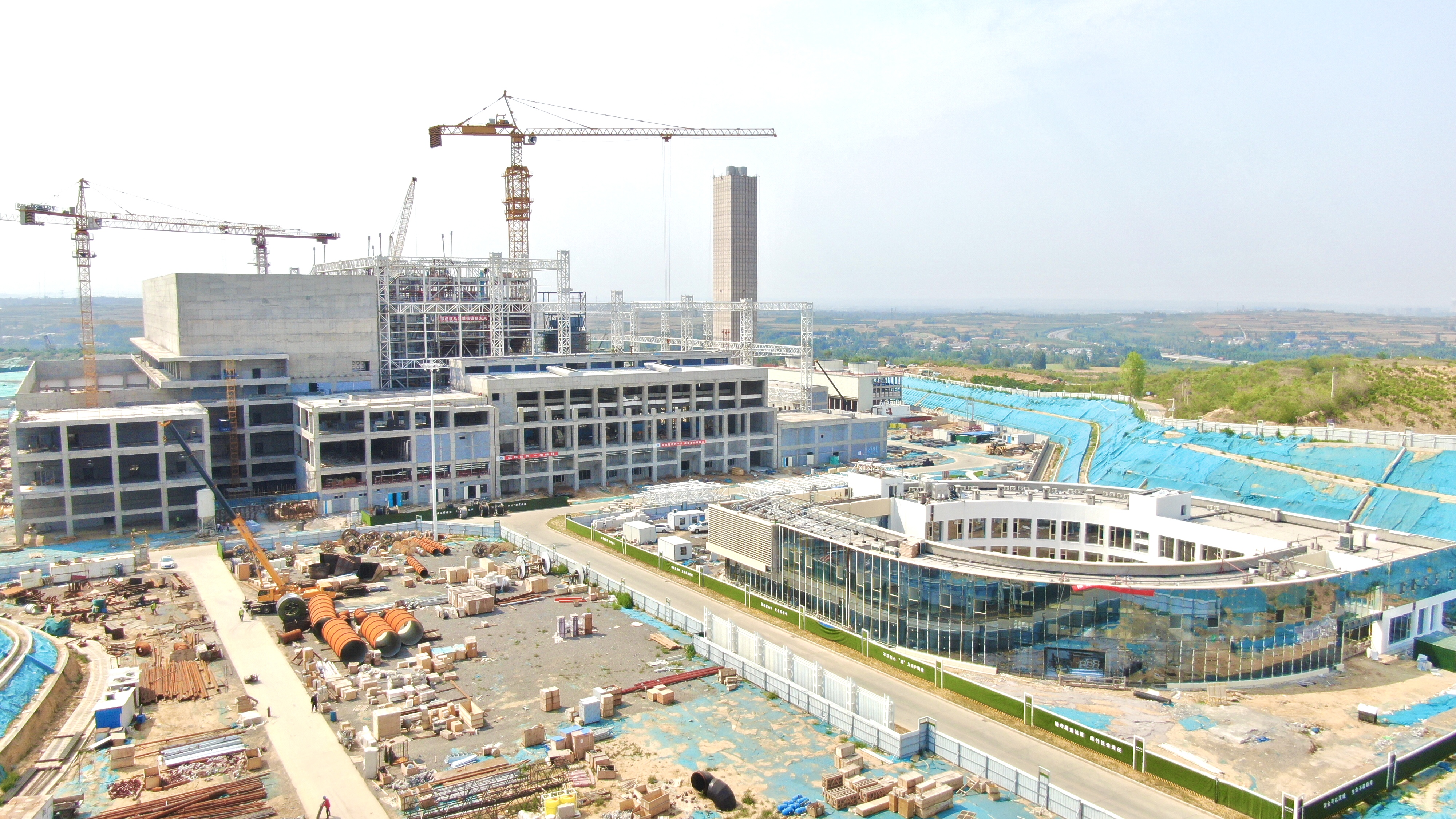

投产进行时 | 万事俱备,只欠东风
2021-09-309月27日, 在张建军和项目的协调下,负责送出工程总承包的漯河汇力实业集团一把手带队,双方现场商量线路施工方案。 受持续降雨等多种因素影响,漯河垃圾焚烧发电项目7公里的送出线路,一半都积水严重,施工陷入了困境,以至于成了制约项目投产的卡脖子工程。眼看着项目投产万事俱备,只欠送出工程这把东风,漯河垃圾焚烧发电项目总经理张建军心急如焚。 “我们要先打围堰抽排水,再用预制板、钢板铺平进场道路,同时改用灌
-

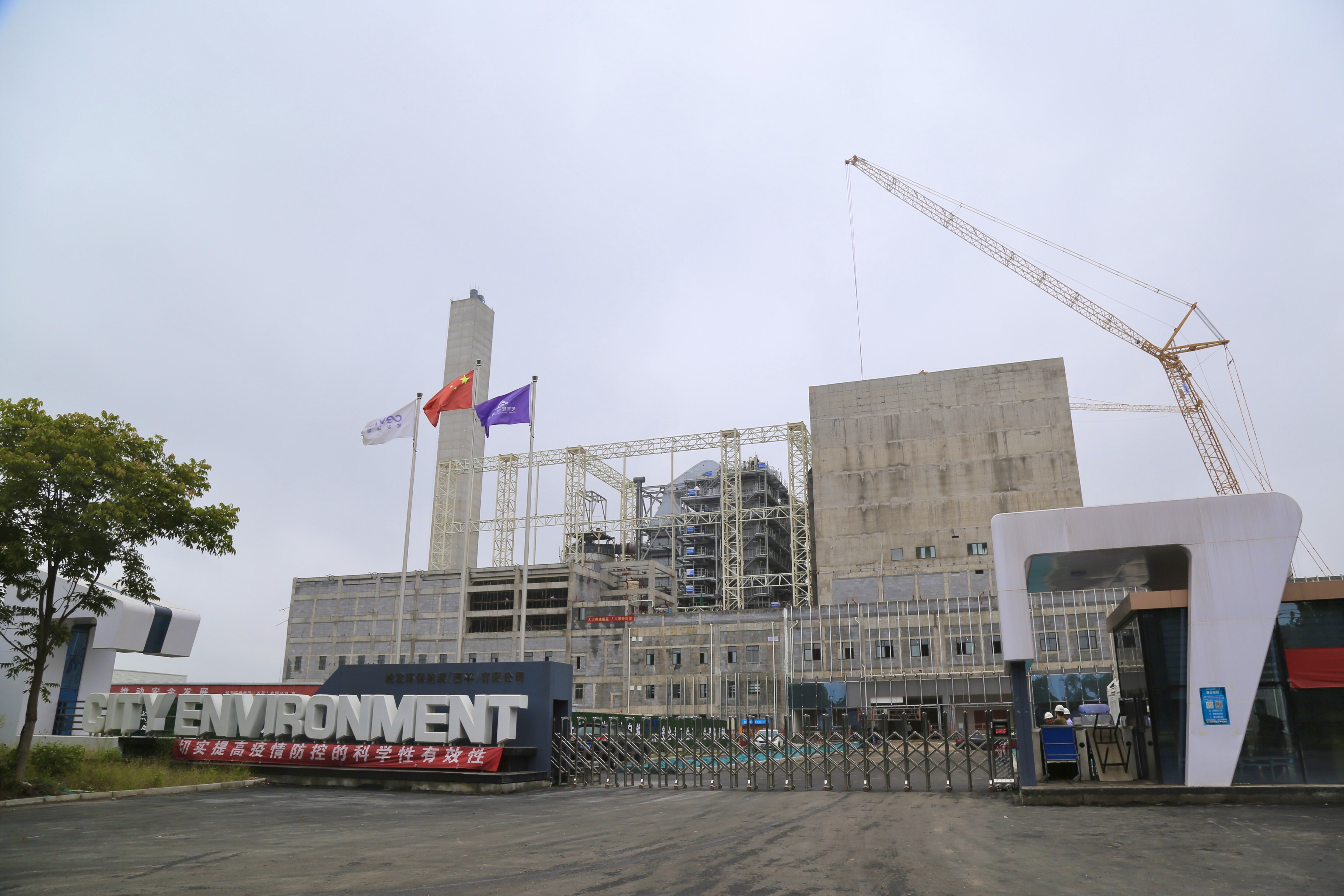

投产进行时 | 解决两个问题,这个项目投产前景看好!
2021-09-29“还有两个问题需要协调解决。” 9月26日,秦文永如是说。 眼瞅着国庆将至,距离西平垃圾焚烧发电项目投产的时间越来越近了,项目总经理秦文永也越来越忙了。虽然大的问题只有两个,但需要跑的地方却很多,需要协调的环节也很多。 说起西平项目,秦文永很是感概。从2018年6月7日开始跑的西平垃圾焚烧发电项目,是秦文永从零起步干的第一个项目。尽管在电力领域有数十年的工作经验,但像这样从市场开拓、基建到投产完整
-
投产进行时 | 这个规模最大的项目,10月下旬投运

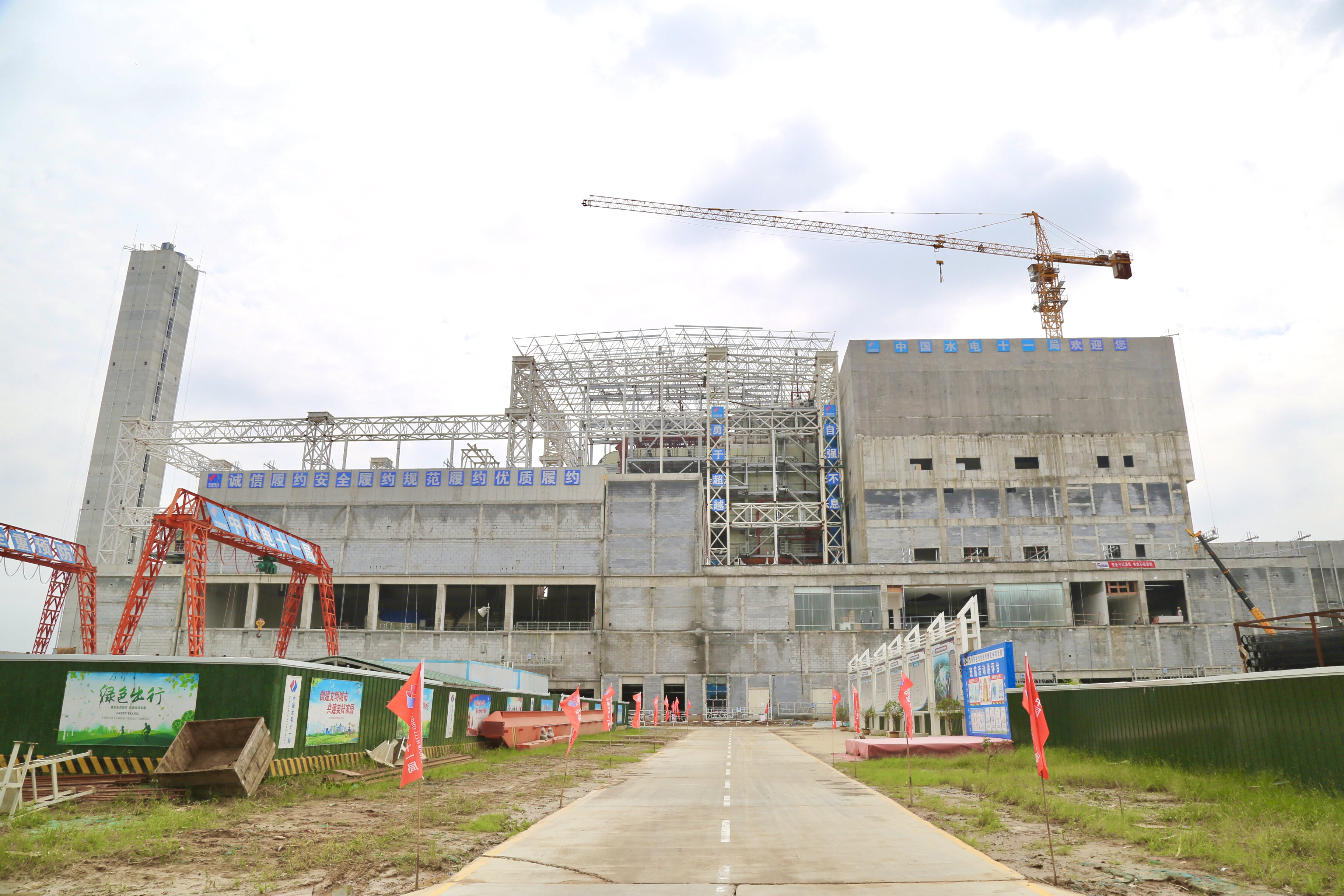

2021-09-28今年的雨水似乎比往年更多了一些。 9月28日,从郑州到安阳,又一场大雨不期而至。秉着“小雨不停工、大雨转室内”的原则,安阳垃圾焚烧发电项目的各项施工依然有条不紊地进行。设计日处理规模2250吨的安阳垃圾焚烧发电项目,是公司目前同类型项目中规模最大的。 “我们今天现场还有400多人在同时作业。”安阳垃圾焚烧发电项目工程部主任张忠河介绍。目前,厂内土建、安装等工程正在收尾,综合完成总工程量的90%。其
-
